Год больших достижений: как изменился ЖК Stanford в течение 2025 года
В течение 2025 года ЖК Stanford еще больше приблизился к долгожданному завершению! Все 12 месяцев на строительной площадке не утихали работы. И сейчас уже можем отчитываться об окончательном годовом результате.

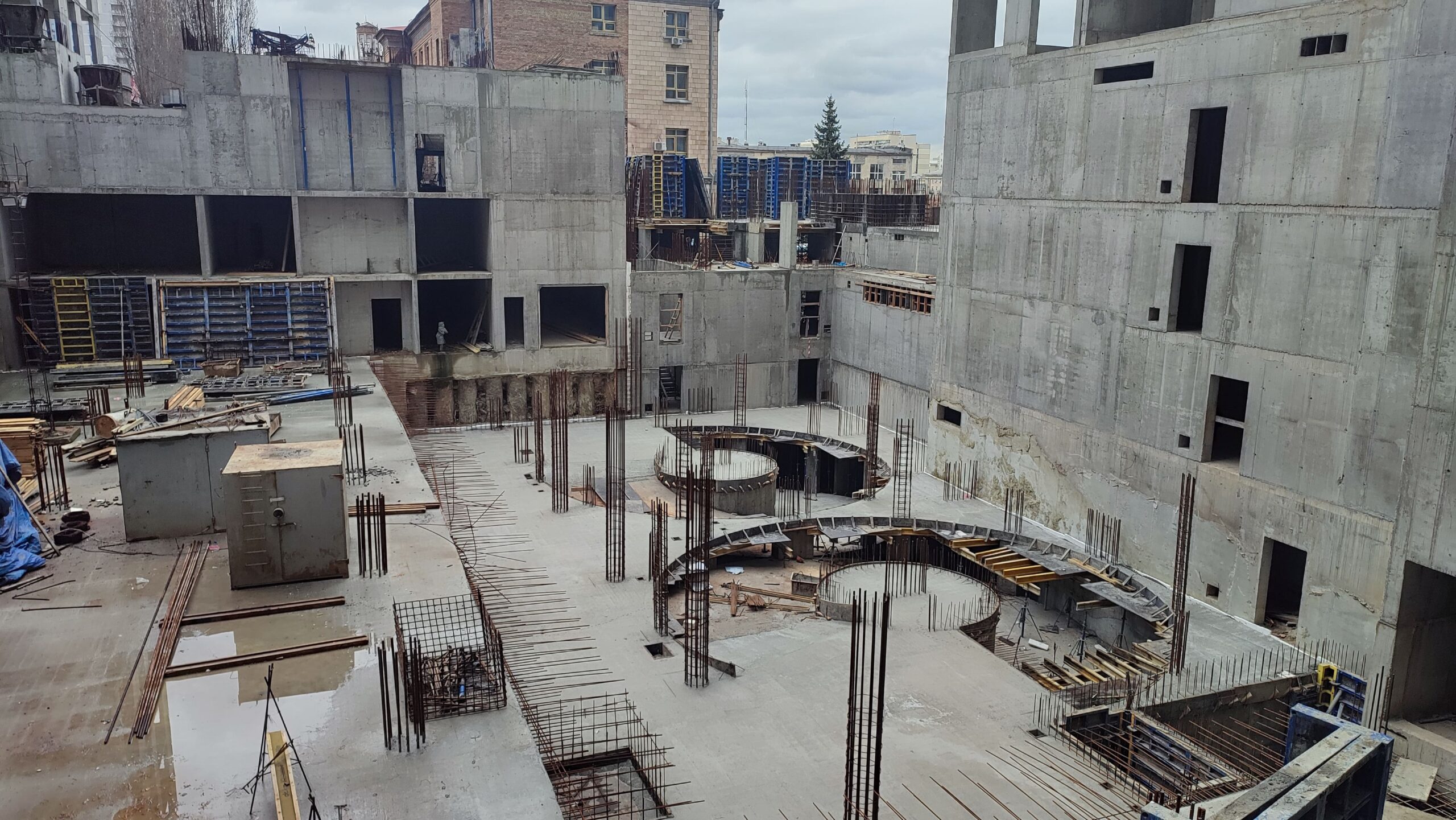

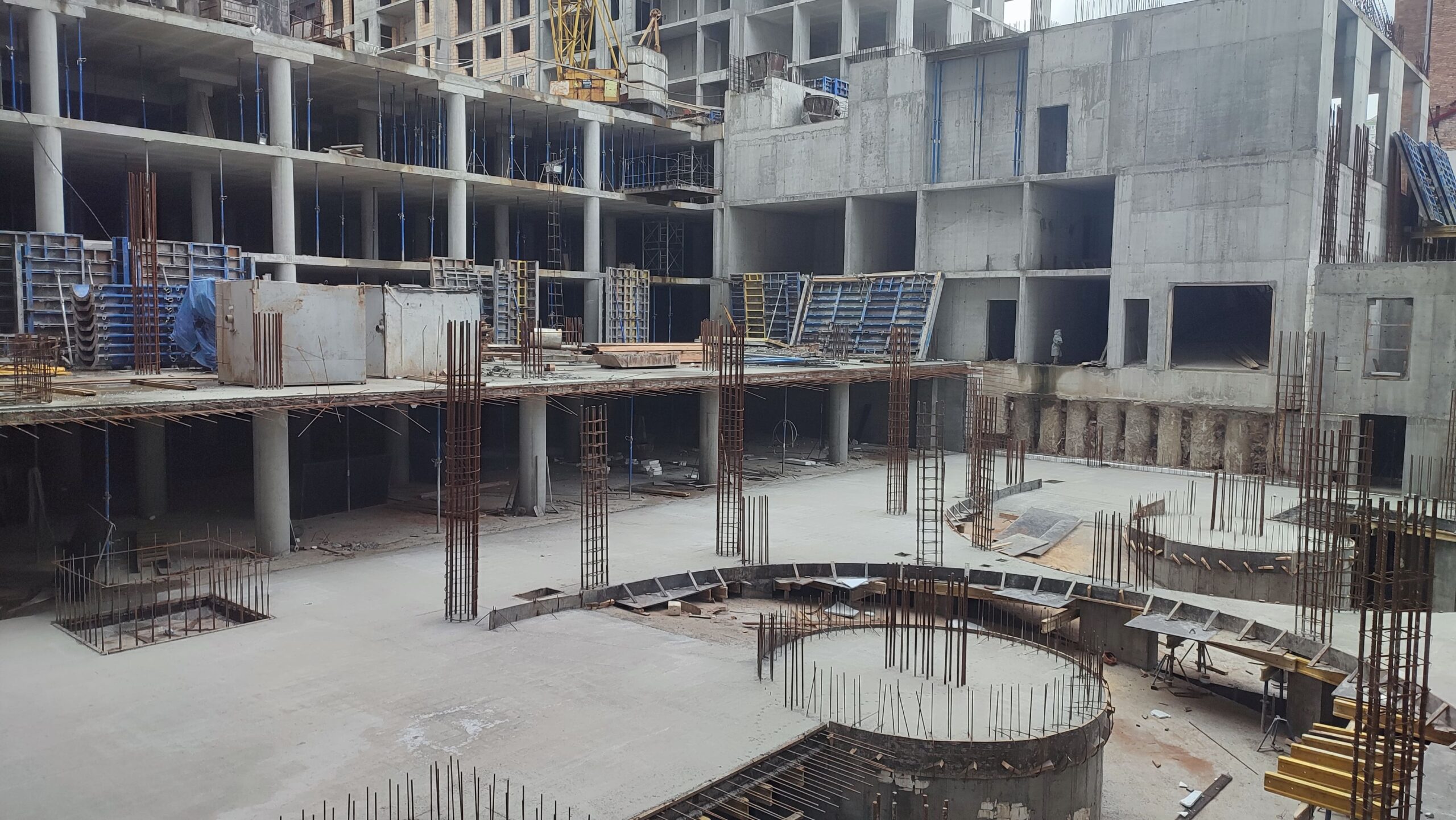

На 100% выполнены монолитные работы в секциях 101, 102 и 111.

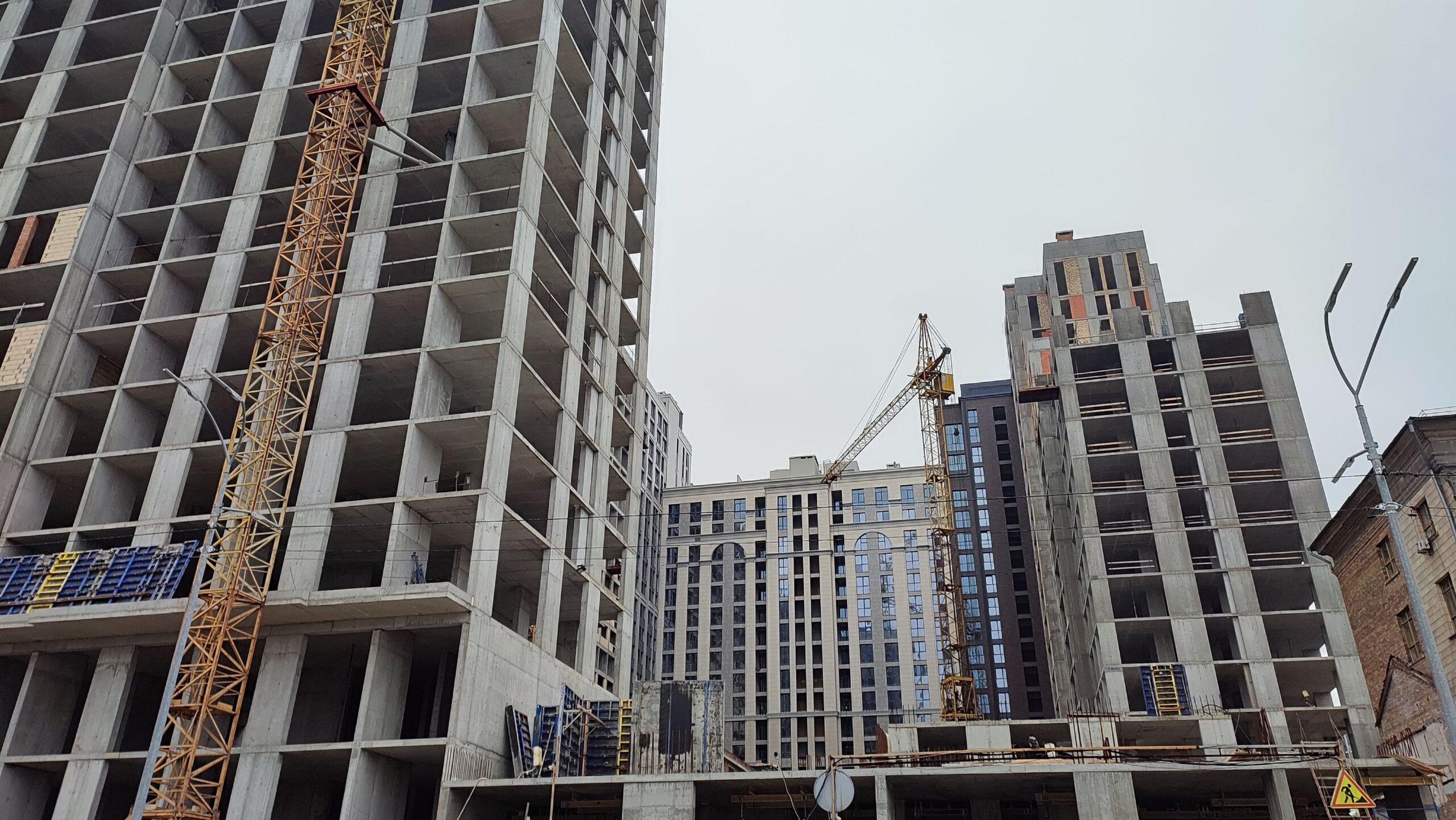

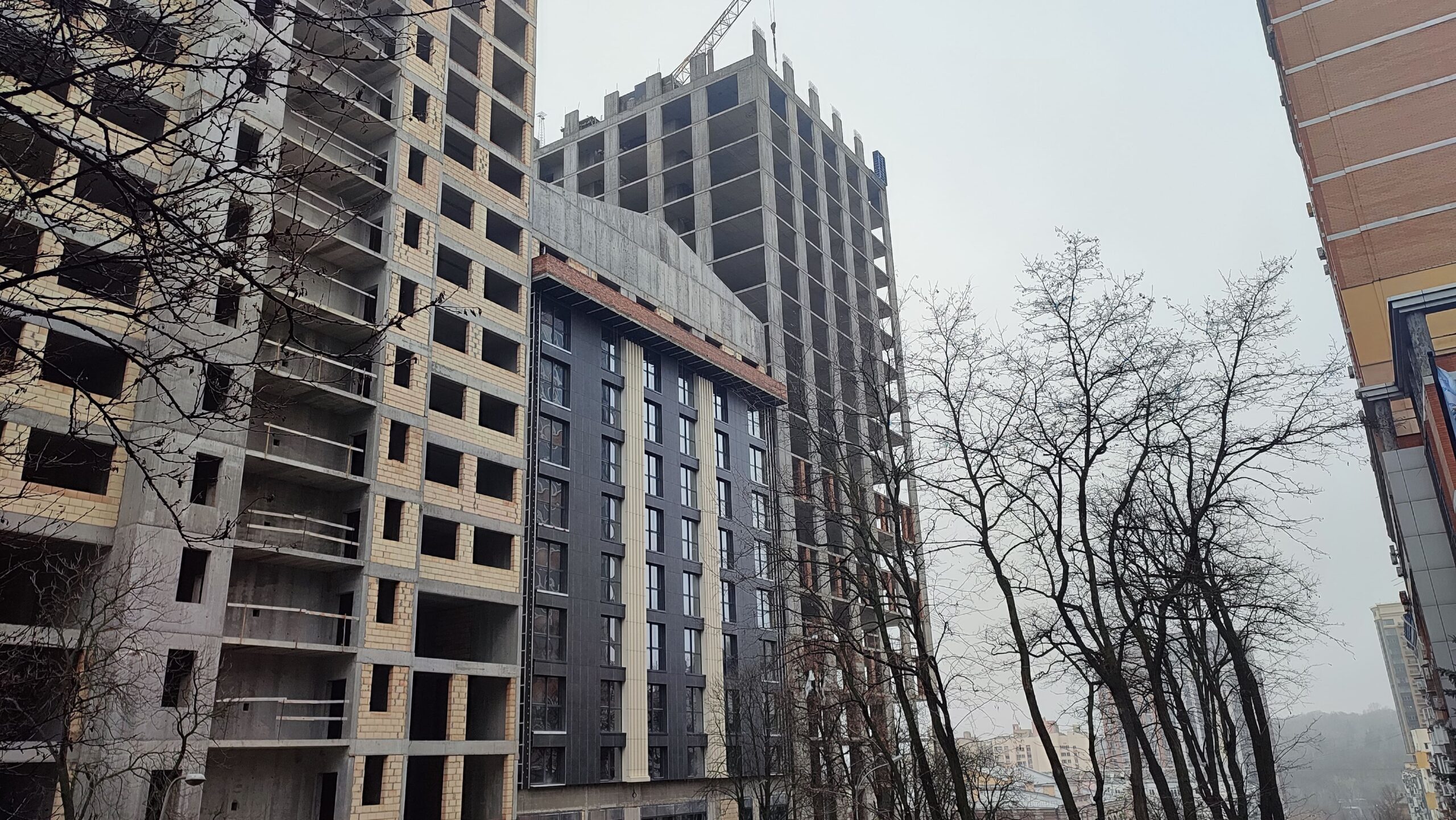

Завершен строительство всех жилых этажей секции 108.
На 100% готов -5 этаж паркинга и на 75% - -4 этаж.
Всего за год на объекте принято 8523 м3 бетона, больше всего – на секции 101 (2128 кубометров).
Выполнено 2450 м3 кирпичной кладки.
За год полностью выполнен ряд работ в секциях 104 и 106:
- стяжка пола и штукатурка стен МЗК – 100%
- прокладка труб отопления и водопровода в квартирах – 100%
- прокладка электропроводов МЗК и пожарных систем – 100%
В секции 102:

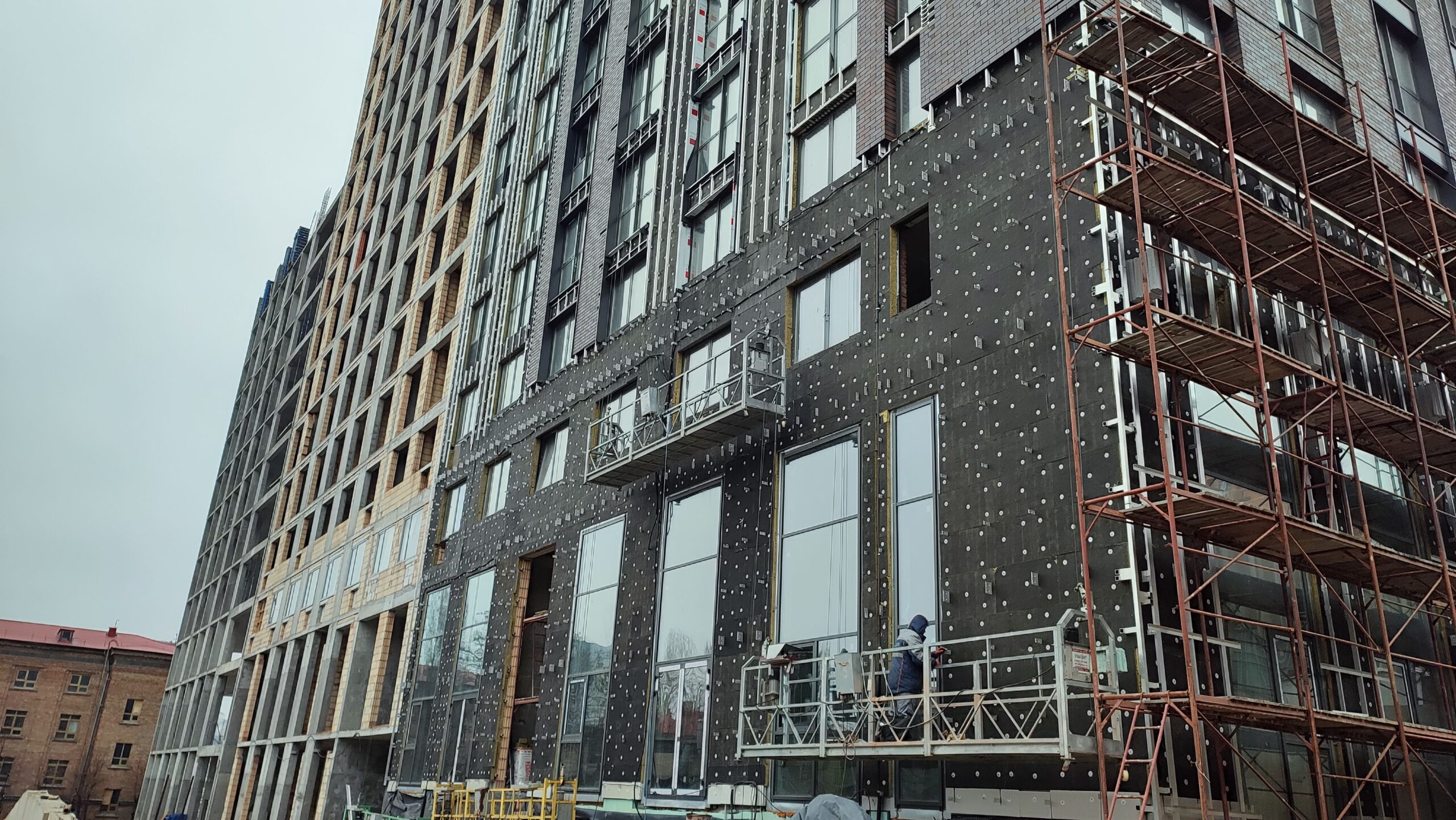

- на 100% выполнена фасадная система с утеплением на типовых этажах со стороны улицы Е. Коновальца
- смонтированы лифты
- полностью завершены кровельные работы
Кроме того, на 100% готова кровля секции 103.
Также полностью завершено утепление и фасадная система секции 104. На 100% готово и внешнее благоустройство данной секции.

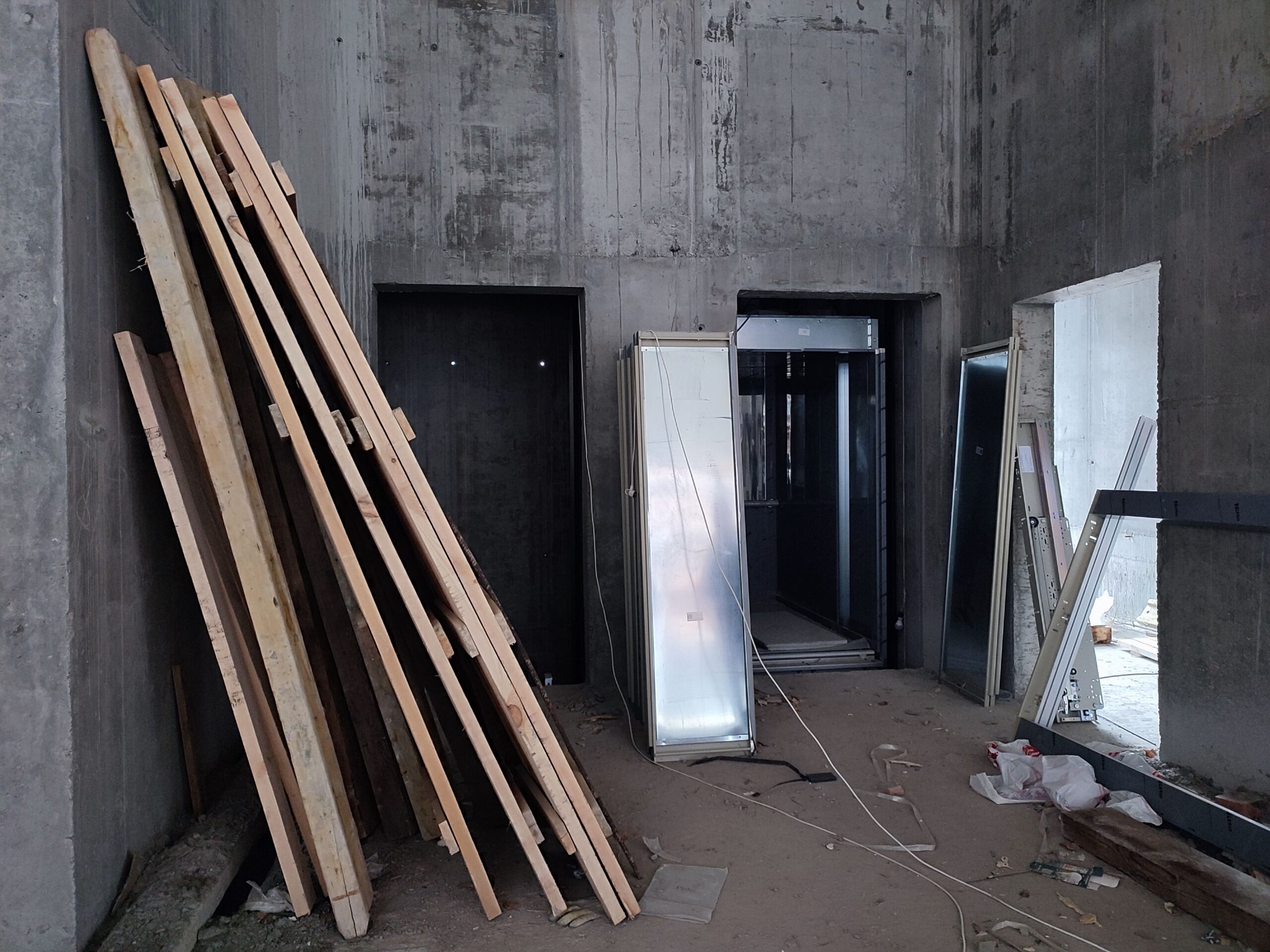

Установлено 100% квартирных дверей и дверей МЗК в секциях 104 и 105.
В секции 106 полностью завершено утепление и монтаж клинкерного фасада на типовых этажах.
Выполнена прокладка внешних сетей водопровода, канализации и дождевой канализации (внутридворовой проезд) с врезками в городскую сеть.
Установлена трансформаторная подстанция для питания ЖК электроэнергией и выполнены пусконаладочные работы с подключением к городской сети.
